Så här går arbetet till
Groventreprenad: Utbyggnad av ledningsnät och arbetsgator, förstärkning av marken och förberedelser inför kommande finentreprenader.
Bostadsbyggande: Byggaktörer bygger ut bostäder och lokaler.
Finentreprenad: Staden finplanerar runt de färdiga bostadskvarteren, det innebär att vi planterar träd, fixar belysning, gör nya fina ytskikt och iordningställer parkerna.
Bostadsetapper och tidsplaner

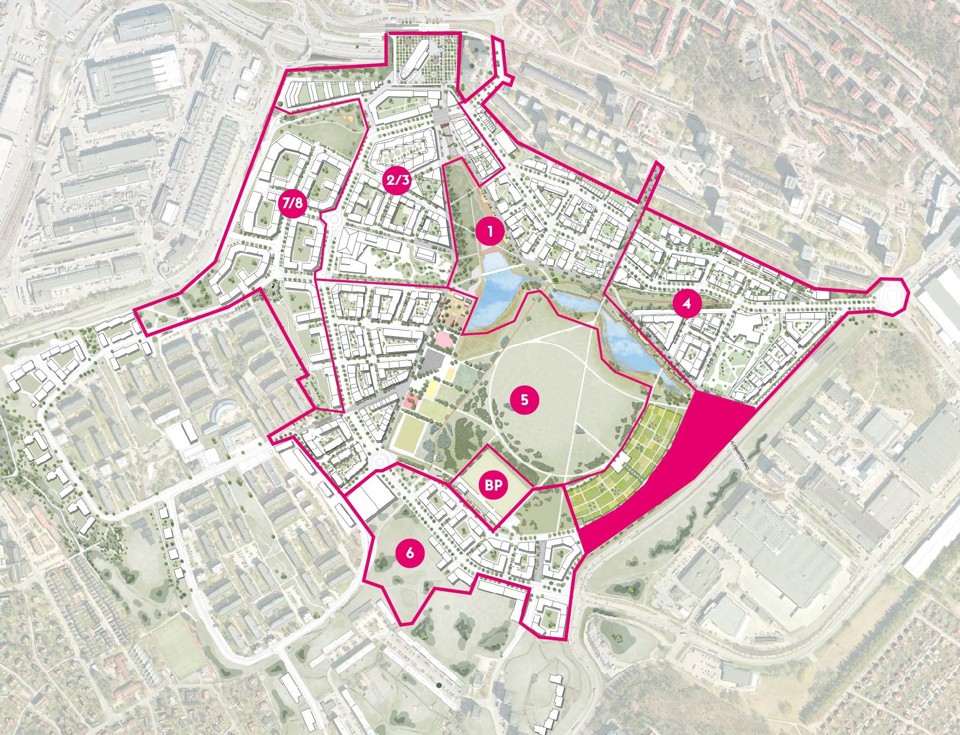

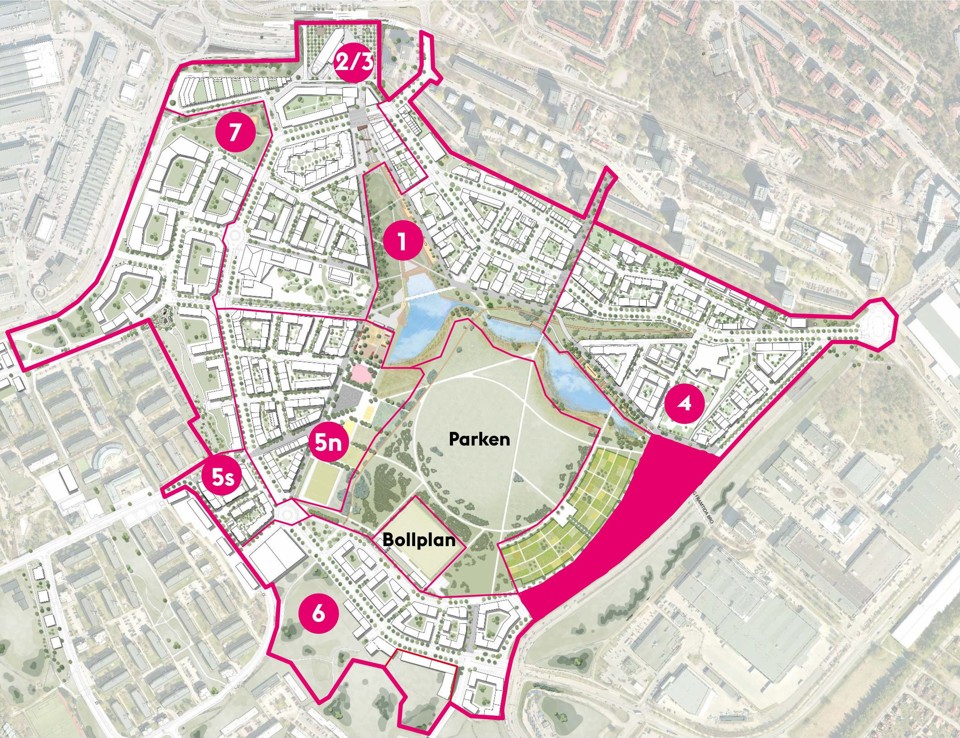

Etapp 1
Groventreprenad: 2018-2026
Bostadsbyggande: 2027-2030
Finentreprenad: 2027-2032
Etapp 2/3
Groventreprenad: 2025-2028
Bostadsbyggande: 2028-2036
Finentreprenad: 2029-2037
Etapp 4
Groventreprenad: 2027-2030
Bostadsbyggande: 2030-2033
Finentreprenad: 2031-2034
Etapp 5 södra
Groventreprenad: 2029-2034
Bostadsbyggande: 2032-2037
Finentreprenad: 2033-2037
Etapp 5 norra
Tidsplan kommer längre fram.
Etapp 6
Tidsplan kommer längre fram.
Etapp 7
Tidsplan kommer längre fram.
Rosa område
Utredning av områdets framtid pågår.
Parker och grönområden - etapper och tidsplaner
Parketapp 1
Klart hösten 2026
Parketapp 2
2027-2029
Parketapp 3
2028-2030
Parketapp 4
2033-2034
Parketapp 5
Tidsplan kommer senare.
Parketapp 6
Tidsplan kommer senare.
Parketapp 7
Tidsplan kommer senare.
Parketapp 8
Tidsplan kommer senare.
Parketapp 9
Tidsplan kommer senare.
Bollplan
2026-2028
