Pågående och planerade arbeten

Flera aktörer samarbetar för att bygga olika delar av projektet. Stockholms stad bygger gator och parker, och Bonava, Lennart Ericsson, Skanska och Ikano bostad ansvarar för sina kvarter. Om du har frågor eller synpunkter på arbetena ska du i första hand kontakta den som utför arbetet. Du hittar länkar till byggaktörernas webbplatser här nedanför.

Stockholms stads arbeten

Staden bygger om gata, park och Arkenparken. Arbetet sker i etapper:

Etapp 1: grovplanering och ledningsflytt på Selmedalsvägen påbörjades våren 2026 och beräknas vara klar våren 2027. Under denna etapp kommer vi också att utföra trädvård genom beskärning och gallring.
Etapp 2: en ny ark byggs i Arkenparken. Arbetet påbörjas våren 2027 och beräknas pågå till årsskiftet 2027.
Etapp 3: finplanering av Selmedalsvägen. Här anlägger vi även parkstråket och parkytan vid Axelsbergs bollplan. Etappen påbörjas under 2030 och beräknas pågå till 2031.

Byggaktörerna får tillträde till sina fastigheter under 2027 och förväntas bygga preliminärt fram till 2030.

Byggaktörer

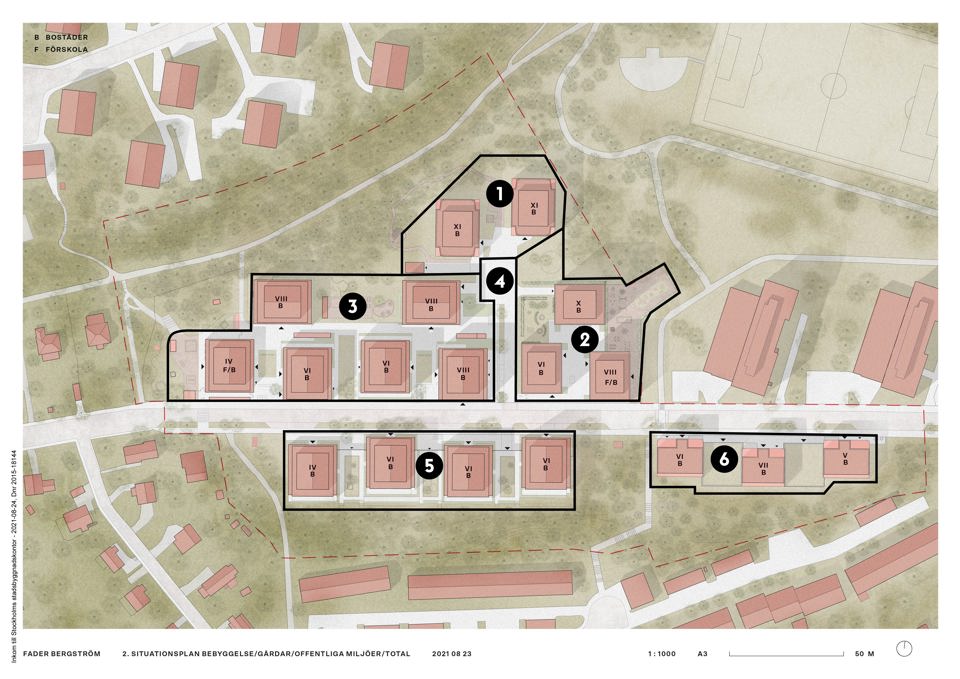

Översiktsvy med markeringar för respektive byggaktörs område

1: Bonava. 2: Lennart Ericsson. 3: Skanska. 4: Gemensamhetsanläggning. 5: Skanska. 6: Ikano bostad.

För närmare information om vilka arbeten som sker och när kan du kontakta de olika byggaktörerna:
