Så växer Norra Djurgårdsstaden fram

2000 påbörjade Stockholms stad planeringen av Norra Djurgårdsstaden och 2012 stod de första bostäderna klara för inflyttning. När stadsutvecklingsprojektet är fullt utbyggt kommer området att ha fått minst 12 000 fler bostäder, 35 000 nya arbetsplatser samt lokaler för handel, skolor, idrott och kultur.

2011-2018

Byggstart för de första 670 bostäderna och gasproduktionen upphör i Gasverket 2011. Året därefter flyttar de första in i de nya bostäderna. 2014 öppnade Norra länken för trafik och mobil sopsug togs i drift. Värtapiren står färdig 2016 och den nya passagerarterminalen invigs. 2018 rivs Gasklocka 4.

2019-2023

Gasverket öppnade upp efter att i mer än 100 år ha varit ett stängt industriområde. Bobergsskolan och Hjorthagshallen invigdes och flera gamla hus har fått nya hyresgäster, som restauranger, Klätterverket, Spårvägsmuseet och Berghs School of Communication. Popup-parken vid Brofästet öppnade. Arbetet påbörjas för att omvandla Gasklocka 2 till en kulturscen.

Första spadtag för Södra Värtahamnens första etapp togs i januari 2023. Anläggningen där överskottsmassor bearbetas i olika steg, genom sortering, tvättning och krossning togs i drift då masslogistikcenter startades. Masslogistikcentret utökades under 2023 med en siktanläggning för vått material. Avveckling av oljehanteringen på Loudden och markrening pågick runt Ropsten.

2024

Under hösten invigdes den tillfälliga parken, Entréparken med det tillhörande konstverket ”Flyttar in & hamnar i”. Under året pågick byggnation av såväl scenbyggnaden i Gasklocka 2 som kontorshus i Värtahamnen. Bobergstorget i Gasverket nominerades till Sveriges Arkitekters pris Landmärket.

2025

Förberedande arbeten startar för Gasklocka 3 och 4. Finplanering av både Hangövägen och Bobergsgatan pågår. Under sommaren flyttar de första hyresgästerna in i kontorshuset Grid 17. Taket till Gasklocka 2 monteras och rivning av spaltgasverket påbörjas.

2026

Byggstart för Terrasskvarteren och den östra delen av Gasverket. Markreningen i Kolkajen/Ropsten avslutas.

2027-2029

Scenverksamheten, Gasometer, i Gasklocka 2 välkomnar sin första publik i början av 2027. Byggstart för Starkströmmen, Ängsbotten, Hjorthagskransen samt Gasklocka 3 och 4 i Hjorthagen. Utbyggnad av Värtahamnen fortsätter och byggstart för etapp Valparaiso.

2030-

Byggstarter för Kolkajen och Loudden.

För en mer detaljerad tidslinje, se:

Bilder från området

Flygbild över område med bebyggelse och vatten.
Flygbild 2009.
Flera flerbostadshus vid vatten. Grönska i förgrunden.
Nya bostadshus längs Husarviken med Gasverket i bakgrunden, 2020. Foto: Jansin & Hammarling.

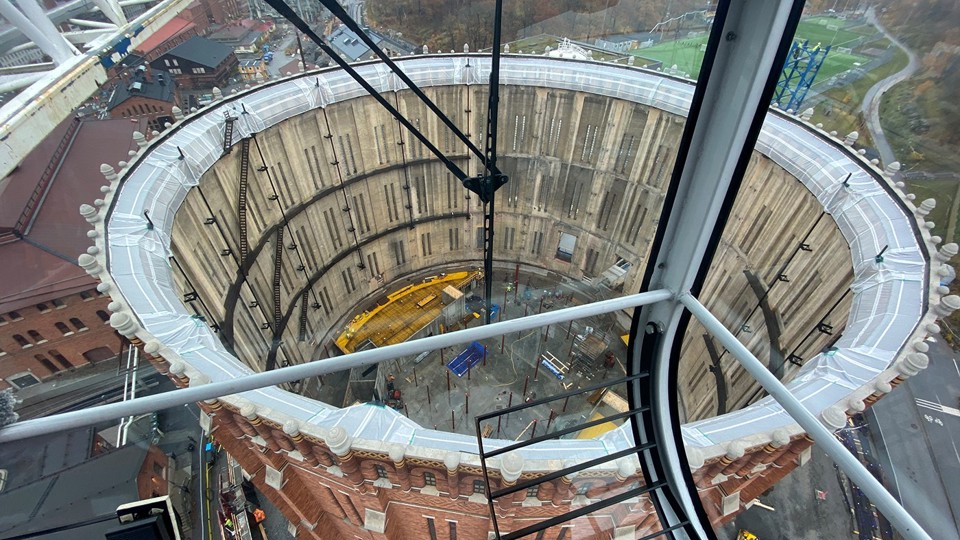

Flygvy över en gasklocka som byggs om. Byggnaden saknar tak, så man ser rakt ner i den.
Gasklocka 2 omvandlas till kulturscen, 2023.

Ny pir byggs ut i vatten. Byggmaskiner i vattnet.
Saltpiren byggs ut, 2023.

Uppdaterad
