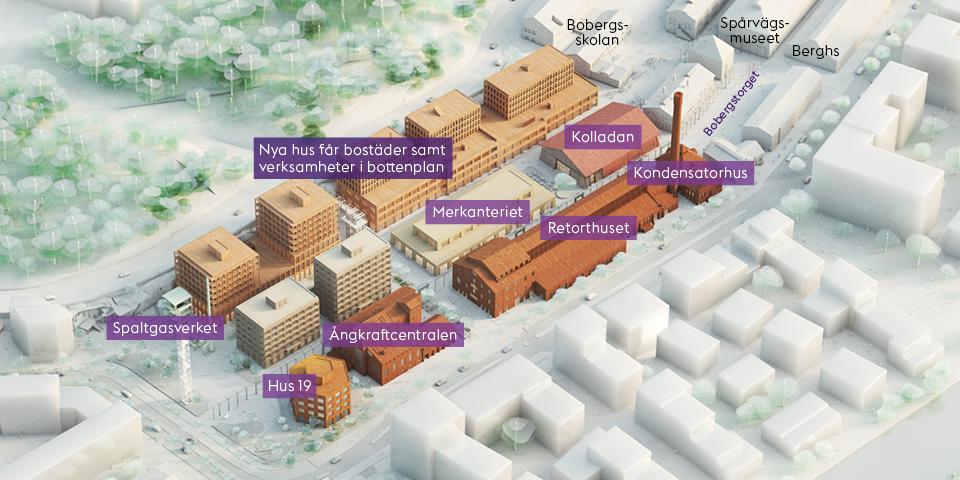

Gasverket östra planeras för cirka 190 lägenheter samt centrum- och kontorsändamål, ny bebyggelse tillskapas och gamla byggnader tas tillvara. Genom utvecklingen av etappen öppnas hela Gasverket upp till levande och öppna kvarter.
Bilder
Projektfakta
De kulturhistoriskt värdefulla byggnaderna i den östra delen av Gasverket kommer att renoveras och moderniseras för nya verksamheter. Dessutom blir det ett tillskott av 190 bostäder och 34 000 kvadratmeter för handel, service och kontor. Det kommer också att byggas en stadsdelspark som stärker de ekologiska kopplingarna mellan Nationalstadsparken och Hjorthagen. Därutöver blir det träd och grönska på torget och utmed stråken. Omfattande förberedelsearbeten har genomförts för att kunna omvandla Gasverket från tidigare gasproduktion till ett levande område.
De flesta av de befintliga byggnaderna är blåklassade, vilket innebär den högsta nivån av kulturhistorisk skyddsklassning. Alla dessa byggnader bevaras. Men för att området ska kunna bli en stadsmiljö, behöver de anpassas till exempel med nya fönster och på så vis släppa in mer ljus i mörka fabrikslokaler. Några byggnader kommer inte att kunna bevaras och rivs för att ge plats åt nya byggnader och torgytor.
CA Fastigheter har redan utvecklat flera byggnader i Gasverket. I Gasverket östra kommer CA Fastigheter att utveckla befintliga byggnader, bygga bostäder och därtill all kommersiell yta. Därutöver kommer Åke Sundvall att bygga 86 bostadsrätter. Det kommer också att byggas ett garage under mark för bilar och cyklar.
2033 beräknas merparten av den östra delen av Gasverket vara klar, inklusive gator och parker. Inflyttning i lokaler och bostäder kommer att ske i etapper.
Gasverkets omvandling har pågått sedan 2011, det år då gasproduktionen upphörde. De första verksamheterna flyttade in 2019. Idag finns såväl museum, skolor, förskola, butiker och restauranger här. Under 2027 öppnar den nya scenen Gasometer i Gasklocka 2.
Byggnader som bevaras och omvandlas
Hus 21 - Ångkraftcentralen, byggdes efter andra världskriget och gjorde Gasverket självförsörjande av elektricitet. Innan dess fick Värtagasverket sin elektricitet från Värtaverket en bit bort. Byggnaden ritades av Åke Tengelin.
Hus 24/25/26 – Retorthusen. Retorthus 1 med bevarad skorsten byggdes 1893 och ritades av Ferdinand Boberg. I början av år 1900 fanns det åtta skorstenar och 40 ugnar i retorthusen. Det var i de så kallade retortugnar som kol omvandlades till gas. Retorthus 3 (hus 25) var en tillbyggnad och uppfördes 1912.
Hus 29 - I Kolladan lagrades kol som var råvaran för att tillverka gas fram till 1972. Första delen av 1900-talet fanns det två 240 meter långa längor med kollador som nådde nästan ända ner till kajen. Den befintliga kolladan kommer först varsamt att demonteras, för att sedan återuppföras med en tillbyggnad. Ritades av Ferdinand Boberg.
Hus 30 - I Kondensatorhuset kyldes gasen i vattenkondensatorer. Huset stod klart 1893 och även detta är ritat av Ferdinand Boberg.
Gasverket har genom åren genomgått många förändringar utifrån rådande produktionsmetoder och behov. År 1972 tog spaltgasverket i bruk på platsen där de tidigare kolladorna stått. Den fjärdedel av spaltgasverket som ligger närmast vattnet kommer att bevaras som industriminne.
Tidsplan
Samråd genomfördes 11 juni–3 september 2019
Granskning 6 april–10 maj 2022
Granskning 2 7 juni–4 juli 2023
Godkännande av detaljplan i stadsbyggnadsnämnden: 2 kvartalet 2025
Laga kraft: sommaren 2025
Byggstart: hösten 2025
Vill du veta mer?
I Bygg- och plantjänsten kan du ta del av handlingar och följa planarbetet. Här kan du också under vissa perioder lämna synpunkter på förslaget.
