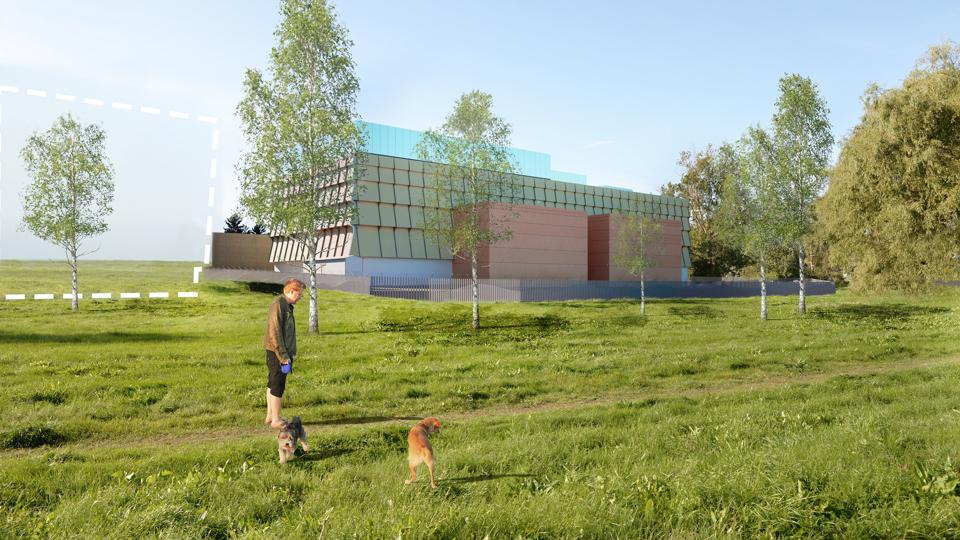

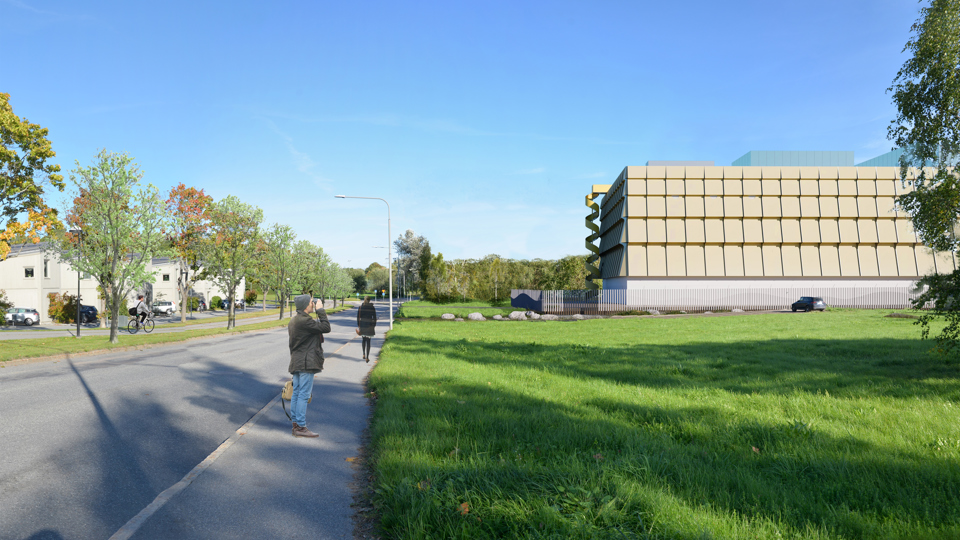

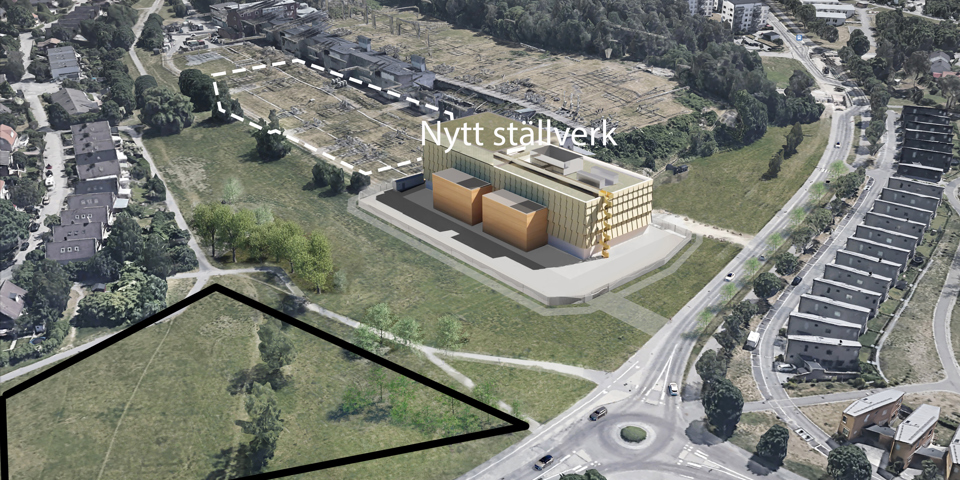

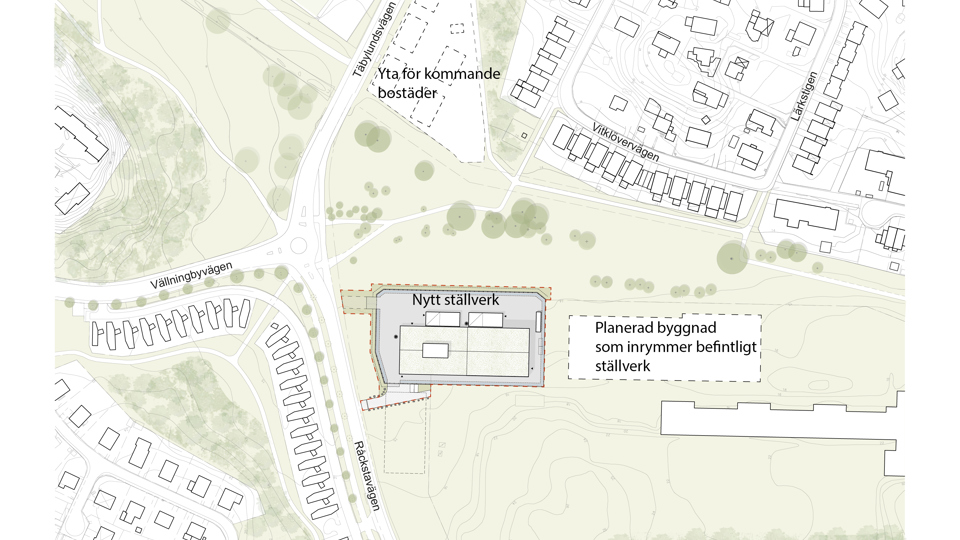

Bilden visar hur ställverket omarbetats efter samrådet, med minskad storlek och förändrad fasad. Streckad yta bakom ställverket markerar Ellevios planerade byggnad där befintligt ställverk byggs in. Svart linje markerar ungefärlig yta för nya bostäder.
  • Planering
  • Beslutad
  • Pågående
  • Genomfört

Nytt ställverk i Råcksta

Råcksta

I förslaget till ny detaljplan ingår ett ställverk för Svenska kraftnät. Ställverket möjliggör en kapacitetshöjning och ett mer robust elnät. Detaljplanen har diarienummer 2022-17352.

Förslaget efter samråd

Detaljplanen har granskningsperiod 17 juni till 1 september 2026. Granskningen är sista tillfället att lämna synpunkter.

Med anledning av de synpunkter som framförts under samrådet har följande frågor att studeras vidare:

  • Volym, placering och gestaltning
  • Översvämningsrisker och åtgärder
  • Verksamhetsbuller och kumulativa effekter
  • Naturvärden och kompensationsåtgärder

Sidan har uppdaterats med ny text och nya illustrationer utifrån hur synpunkterna har bearbetats.

Sedan samrådet har byggnadens storlek blivit mindre. Den byggbara ytan i detaljplanen har minskat från 5 750 kvadratmeter till 3 850 kvadratmeter. Andel park som behöver tas i anspråk har kunnat minimeras. Det minskade storleken innebär också att översvämningsrisken nu bedöms som acceptabel.

Byggnaden har dessutom getts en ny gestaltning men konceptet är fortsatt att på olika sätt arbeta med den stora volymen för att möta den småskaliga bebyggelsen och parkrummet. Efter samordning med Ellevios framtida stationsbyggnad så har byggnaden fått en tydligare vertikal och horisontell indelning.

Antalet reaktorbås har minskats från tre till två sedan samrådet. Det innebär att bullret från anläggningen minskar något vid full drift. Anledningen till att byggnaden har kunnat bli mindre är att det nu finns kunskap om vilken teknik som är aktuell att använda vilket innebär att mer specifika anpassningar har kunnat göras.

Kort om förslaget

Anläggningen ingår i ”Program Region Öst” vars syfte är att säkerställa framtida elförsörjning i hela Storstockholmsregionen. Flera av ställverken som planeras utförs med så kallad GIS-teknik (gasisolerat ställverk), vilket innebär att ställverket kräver mindre yta än luftisolerade ställverk och kan placeras i en byggnad. Aktuellt ställverk placeras i anslutning till befintlig anläggning i Råcksta/Beckomberga.

Detaljplanen medger en byggnadsarea på totalt 3 200 kavdratmeter och en högsta nockhöjd på 40 meter ovanför nollplanet. Höjden trappas ner mot norr till 29 meter över nollplanet. Takhöjd till närliggande mark är 25 meter. Runt ställverket ska ett skydd uppföras med syfte att förhindra att obehöriga tar sig in på området.

Natur

Detaljplanen innebär att cirka 3 500 kvadratmeter parkmark försvinner till förmån för det nya ställverket. Ett tjugotal träd och buskar kan komma att tas bort. Vissa av dessa utgör ekologiska värdelement och ett av träden som påverkas är en Balsampoppel med 200 centimeter i omkrets och döda grenar som har bedömts som skyddsvärt. Sammantaget är naturvärdena inom planområdet låga och naturtypen är vanlig.

Översvämning

Detaljplanen innebär en påverkan på lågpunkten, då marknivån behöver höjas intill ställverket. Den totala volymen där vatten kan samlas minskar med cirka 1000 kubikmeter. Konsekvensen är att vattenytan höjs något. I simuleringarna motsvarar det en höjning med upp till två centimeter.

För planering intill översvämningskänsliga områden gäller att inte försämra på ett sådant sätt att det innebär skada på egendom eller risk för människors liv och hälsa. I anslutning till lågpunkten finns bland annat bostäder och huvudvägarna Råckstavägen och Täbylundsvägen.

Analyser visar att en höjning på två centimeter inte riskerar orsaka någon skada på de närliggande byggnaderna. Marginalerna mellan framtida vattennivå och bebyggelse är i alla undersökta sektioner över 50 centimeter

Elektromagnetisk strålning

Strålsäkerhetsmyndigheten har rekommendationer kring elektromagnetisk strålning som ska uppfyllas i anläggningens utformning.

Buller

Planerad verksamhet ska följa Naturvårdsverkets rekommendationer som anges i Vägledning om industri- och annat verksamhetsbuller. Vägledningen anger vilka bullernivåer som ska gälla som utgångspunkt vid en bedömning om en bullerkälla kan innebära en olägenhet. Bullerutredningen visar att ljudnivåerna för verksamhetsbuller klaras för närliggande bebyggelse.

Bakgrund

Det nya ställverket är mittpunkten i utbyggnaden av ett nytt 400 kV-transmissionsnät, som sträcker sig från Odensala i Sigtuna kommun, genom Upplands Väsby och Sollentuna samt Stockholm med flera kommuner ned till Kolbotten i Salem.

Det är en utmaning att hitta ytor för nya stationer och elledningar i Stockholmsområdet. Framkomlighet och begränsat utrymme påverkar förstärkningar, reinvesterar och utbyggnad av stamnätet i tätbebyggda områden.

Att förlägga nya högspänningskablar innebär ett stort ingrepp i befintlig miljö och kommer med krav på stora säkerhetsavstånd till bostäder, träd och mötesplatser. Därför behöver kablar placeras strategiskt och gent mellan målpunkter.

Då markytan är begränsad så kommer Svenska kraftnäts nya ställverk i Råcksta att byggas som ett gasisolerat ställverk (så kallad GIS-station), vilket möjliggör en mer kompakt utformning jämfört med konventionella luftisolerade stationer.

Den valda tekniken gör det möjligt att inrymma anläggningen inom byggnader och därmed minska anläggningens markanspråk. För att nätet ska klara kapacitetshöjningen krävs även en utbyggnad och anpassning av Ellevios befintliga station i Beckomberga.

Stationen i Beckomberga har sedan 1950-talet försörjt stora delar av Stockholms stad med el och behöver nu rustas för framtiden. Stationen är ett luftisolerat ställverk som nu ska moderniseras och i samband med det byggs den om till en GIS-station. Utbyggnaden av Ellevios station behöver ske i flera steg. Under hela genomförandet ska den befintliga stationen kunna leverera och ta emot el enligt nuvarande kapacitet för att säkerställa samhällsviktig elförsörjning.

Det innebär att delar av den befintliga anläggningen successivt ersätts med GIS, vilket i sin tur frigör markyta för ytterligare om- och tillbyggnation inom stationsområdet. Den etappvisa utbyggnaden förutsätter en noggrant planerad ordningsföljd där tekniska beroenden och driftsäkerhet är styrande.

Mot bakgrund av de begränsade markytor som finns i anslutning till Ellevios befintliga station bedöms den föreslagna lokaliseringen av den nya GIS-stationen svara bäst mot projektets tekniska förutsättningar, begränsa mängden kabel och minimera markanspråk.

Översiktsplanen

Detaljplanen bidrar till energiförsörjningen och därmed till utbyggnadsstrategin om en växande stad. Stockholms energiförsörjning beskrivs som ett viktigt allmänt intresse och ska väga tungt i avvägningar mot andra intressen.

Råckstavägen och Täbylundsvägen är utpekade som stadsgata av lokal karaktär och som föreslås omvandlas med ny blandad bebyggelse, längs hela sträckan eller på delsträckor. Fastigheten Floden 1 och omgivande mark är utpekat som ett område där komplettering kan prövas inom ramen för befintlig markanvändning.

Tidsplan

  • Samråd med möjlighet till insyn och att lämna synpunkter: 7 oktober – 17 november 2025
  • Granskning, sista tillfället att lämna synpunkter: pågår 17 juni till 1 september 2026
  • Beslut om antagande av detaljplanen: kvartal 4 2026

Sammanställning av inkomna synpunkter

Samrådsredogörelsen finns tillgänglig i Bygg- och plantjänsten. Där kan du läsa inkomna synpunkter, hur de har hanterats och följa beslut.



Hitta hit

Vill du veta mer?

I Bygg- och plantjänsten kan du ta del av handlingar och följa planeringsarbetet hela vägen fram till att planen blir antagen och ska genomföras.

Bilder



Klicka på en bild för att förstora (nytt fönster)

Fråga om projektet

Skicka in din fråga via formuläret.

* Obligatorisk uppgift

Vad handlar din fråga om?*

Telefonkontakt

Alexander Hansson-Göl
Stadsplanerare, stadsbyggnadskontoret
Telefon: 08-508 27 328

Frida Månsson
Områdesstrateg, exploateringskontoret
Telefon: 08-508 26 405

Hendrik Bergstén
Kommunikatör, exploateringskontoret
Telefon: 08-508 87 625
