Pågående arbeten
Här samlar vi information om pågående arbeten i Norra Djurgårdsstaden.
Här samlar vi information om pågående arbeten i Norra Djurgårdsstaden.
Sidan uppdaterades senast: 2026-03-27
Den östra delen av Bobergsgatan ska färdigställas. Arbetet startade i slutet av oktober 2024 och ska vara klart till sommaren 2026 och görs i flera steg.
Nya träd och buskar har planterats längs gatan under hösten 2025 och även bevattningsledningar har lagts ner i växtgropar på Bobergsgatans södra sida. Nu pågår arbeten med toppbeläggning och asfaltering. De slutliga finplaneringsarbetena, då gatsten ska läggas och träd planteras på södra sidan, kommer att utföras under våren och kommer att vara klara tidigast sommaren 2026.
Den nya permanenta sträckningen av Bobergsgatan, öppnades för trafik i mitten av december 2025. Det är en arbetsgata och kommer att färdigställas och finplaneras längre fram.
Parkeringen i Kolkajen finnas kvar under arbetets gång. Parkeringsfickorna på Bobergsgatans norra sida finns också kvar, men stängs av under vissa perioder.
Detaljplanen för Gasverket östra har fått laga kraft. Byggstart sker under 2026 och här planeras för cirka 190 lägenheter samt centrum- och kontorsändamål. De kulturhistoriskt värdefulla byggnaderna kommer att renoveras och moderniseras för nya verksamheter.
Staden har arbetat med marksanering och förberedande arbeten i den östra delen av Gasverket under en längre tid.
Spaltgasverket som togs i bruk 1971, när gasproduktionen ställde om från kol till lättbensin, ska delvis rivas och ge plats åt ny bebyggelse. Spaltgasverket är de fyra smala skorstenarna av metall och de fyra plåtbeklädda konstruktionerna som ligger utmed Gasverksvägen. Den del av spaltgasverket som ligger närmast vattnet kommer att bevaras som industriminne, resterande del monteras ned och materialet återvinns.
Rivningen beräknas pågå från mitten av februari till i början av maj 2026.
CA Fastigheter har under mars månad påbörjat rivningen av hus 15/16, som är i så dåligt skick att det inte kan renoveras.
Arbeten som kan orsaka buller utförs vardagar 07.00-19.00. Inga planerade arbeten sker utanför dessa tider.

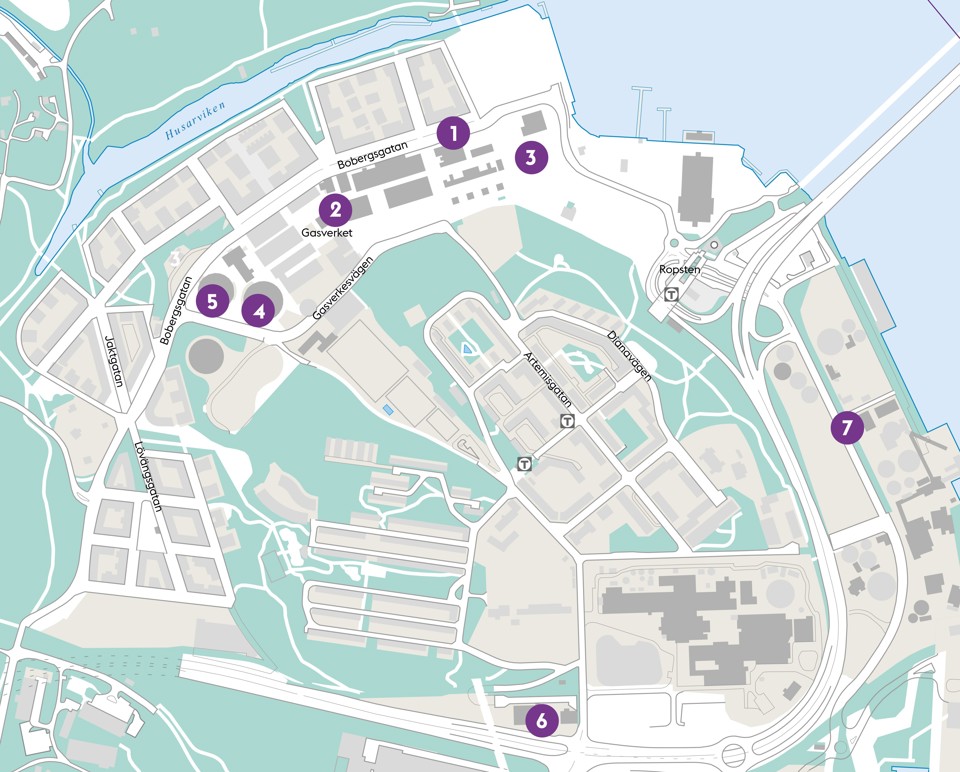

Inför byggandet av bostadshuset Stadsljus spränger Stockholms stad ut för garage om två våningar samt för det kommande bostadshusets källarvåningar. Sprängningsarbetena planeras starta i slutet av mars 2026 och kommer att pågå i cirka 9 månader.
Arbeten som kan orsaka buller utförs vardagar 07.00-19.00. Inga planerade arbeten sker utanför dessa tider.
Sprängningsarbeten Gasklocka 3 och 4
Gasklocka 2 renoveras och byggs om till kulturscenen Gasometer som planeras öppna i början av 2027.
Hösten 2023 startade byggnationen av den fristående konstruktionen inuti den befintliga gasklockan. Lösningen med ett "hus i huset" byggs av In3prenör och gör det möjligt att skapa en funktionell och tekniskt avancerad scenbyggnad.
Just nu pågår bland annat arbetet att färdigställa innersidan av taket som byggs som en kopia av det ursprungliga.
En viktig del av gestaltningen är att minst hälften av gasklockans ursprungliga innerväggar ska förbli synliga för besökarna. Servicebryggor och så kallade gejdrar som tidigare styrde bälgen som gasen förvarades i har sparats.
Parallellt med takarbeten pågår arbeten med scenbyggnation, balkonger och parkett, kök, loger med mera.
Gasklocka 1 kommer renoveras ungefär på samma sätt som Gasklocka 2. Arbetet påbörjades under hösten 2024. På grund av detta har gångvägen mellan klockorna stängts av och förblir stängd fram till öppningen av Gasometer. Alla verksamheter i Gasverket har öppet som vanligt.
Parallellt med renoveringen utreder CA Fastigheter om klockan kan omvandlas till ett hotell.
För mer information om transporter från Gasklocka 1, se CA Fastigheters hemsida, Gasverket.se.
I etapp Starkströmmen pågår förberedande arbeten inför byggnation av kontor och driftdepå. Under våren 2026 startar Stadens förberedande arbeten. Byggnation av kontor och driftdepå kan påbörjas tidigast våren 2027 efter stadens förberedande arbete genomförts.

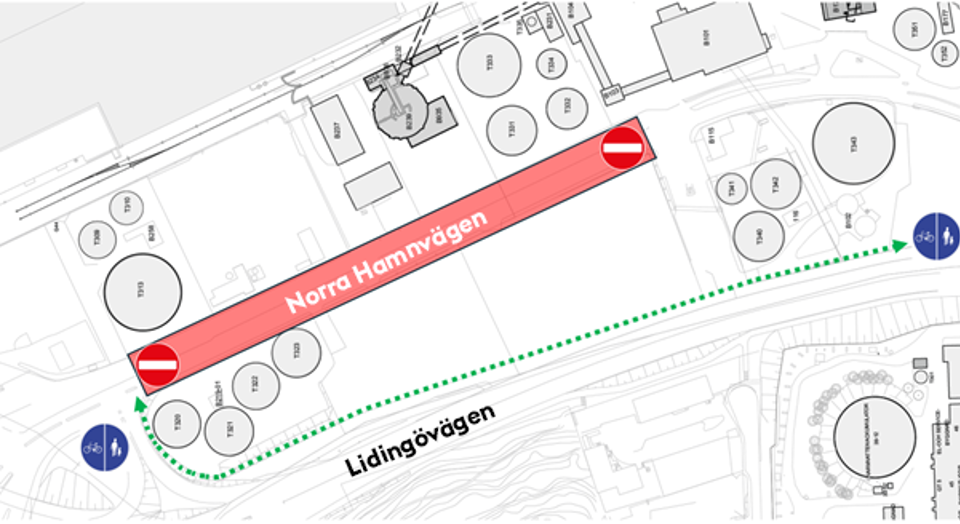

Norra Hamnvägen är avstängd, då Stockholm Exergi utföra byggnation av bio-CCS-anläggningen nere i Energihamnen. En tillfällig gång- och cykelbana anläggs som går längs med Lidingövägen i kvarteret Singapore. Arbetet beräknas pågå fram till 2028.
Mer information om arbetena:
Koldioxidinfångning - En makalös manick - Stockholm Exergi
Runt Ropsten renar vi marken. Arbetena kommer under perioder att bullra och ge ifrån sig lukt då vi tar bort föroreningar som legat i marken under lång tid. För att minska lukt täcker vi över schakten. Luftmätningar görs vid behov. Sol och varmare väder kan innebära att det luktar mer från markreningen. Arbetena beräknas vara klara 2026.

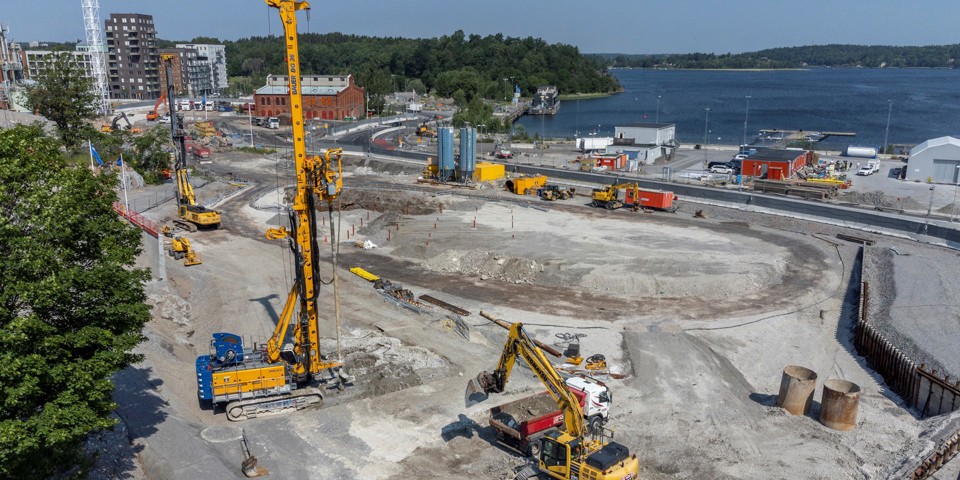

Sommaren 2022 påbörjades arbetet med utbyggnaden av Saltkajen och Saltpiren, en ny pir i norra delen av Södra Värtahamnen. Arbetet beräknas pågå fram till sommaren 2026.
Arbetet följer Naturvårdsverkets riktlinjer och sker vardagar klockan 07.00–19.00. Arbeten under helger kan förekomma.
Piren är en förutsättning för att Bonnier Fastigheter ska kunna bygga Pirhuset.
I kvarteret Hangö pågår byggnationen av två nya kontorsprojekt. I juni 2023 byggstartade Niam och Bonnier Fastigheter tillsammans med totalentreprenören Zengun. Produktion kommer fortgå och tunga transporter kommer försörja byggarbetsplatsen med material. Inflyttning sker under 2026.
För att säkerställa att Naturvårdsverkets riktlinjer följs avseende störningar för omgivning och närboende har buller- och vibrationsmätare monterats på platsen.
För mer information om projekten:
Portalen Värtahamnens webbplats
I april 2025 påbörjade vi finplaneringen av Hangövägen. Arbetet innebär att gatan får ny markbeläggning, växtbäddar samt att vi planterar träd. Vi kommer även att gräva ner kablar och rör i marken. Arbetet beräknas vara klart till sommaren 2026.
Arbeten med att riva de gamla passagerargångarna är klara. Nu pågår arbete med att avetablera och slutstäda området.
